BPEC na drodze do efektywnego systemu ciepłowniczego – innowacyjne rozwiązania w praktyce.
14 stycznia odebrano pierwszy etap modernizacji ciepłowni Biłgorajskiego Przedsiębiorstwa Energetyki Cieplnej.
Przedsięwzięcie realizowano w ramach Rządowego Funduszu Polski Ład: Program Inwestycji Strategicznych. Wartość inwestycji wyniosła 12 090 900 zł brutto, z czego 8 000 000 zł pochodziło z dofinansowania.

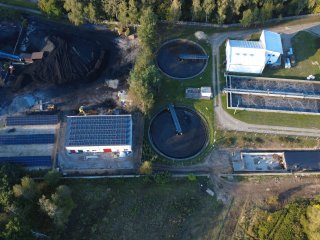

Projekt objął modernizację ciepłowni, w której zastosowano innowacyjne rozwiązania technologiczne. W ramach realizacji inwestycji:

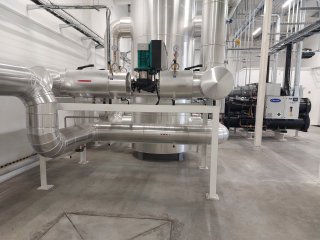

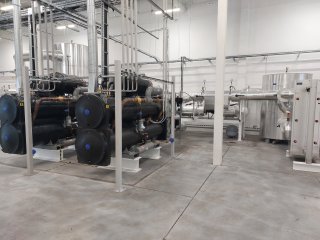

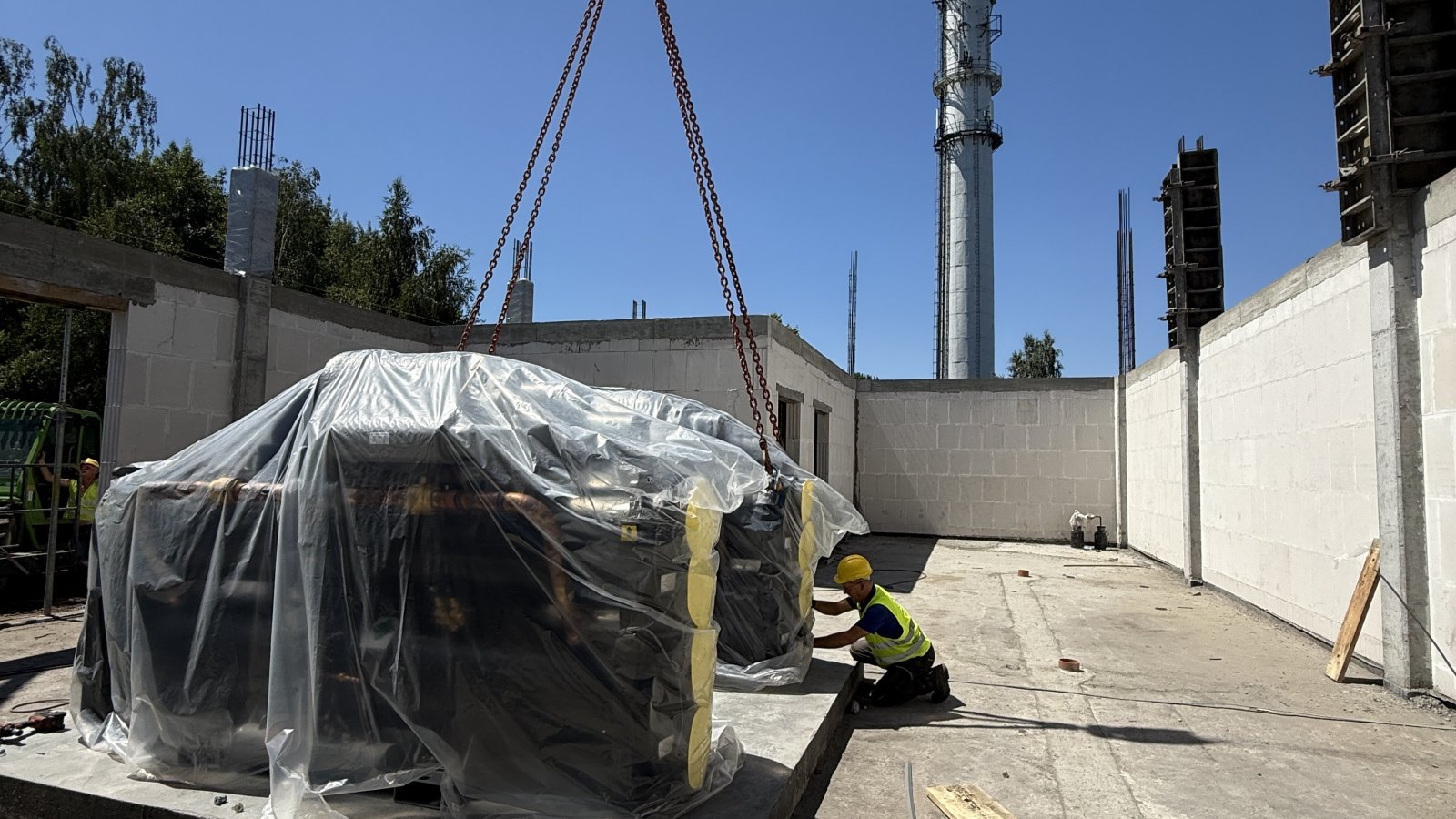

- Wybudowano budynek pomp ciepła wraz z kompletną infrastrukturą technologiczną, obejmującą m.in. system filtracji, wymienniki ciepła, pompowni oraz układ sterowania, który odpowiada za bezpieczne i efektywne działanie całego procesu.

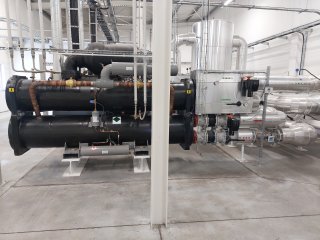

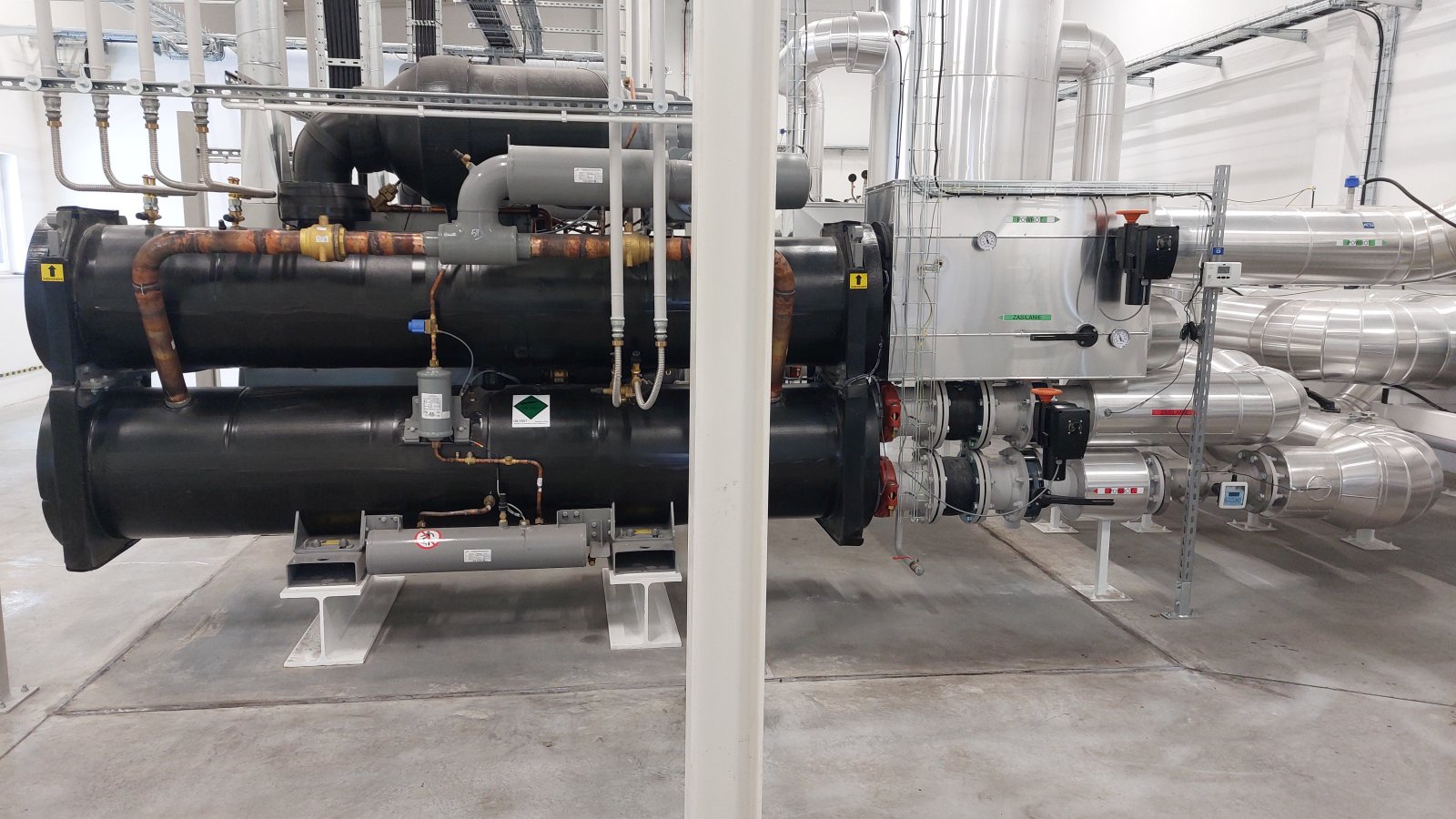

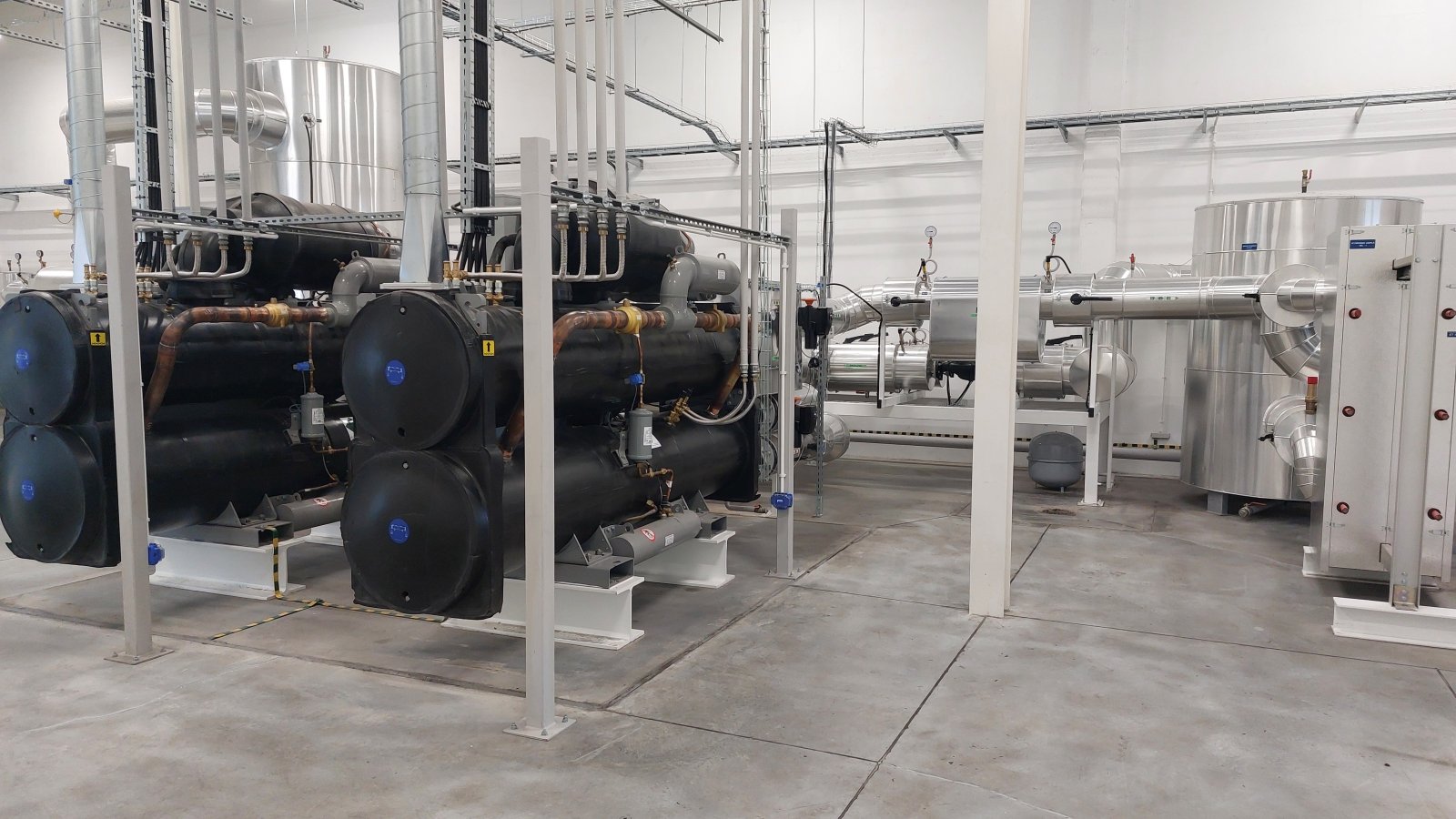

- Zamontowano pompy ciepła o mocy max. 1,4 MWt. Dzięki nim możliwe jest efektywne zasilanie miejskiej sieci ciepłowniczej w okresie letnim na cele ciepłej wody użytkowej oraz wspomaganie istniejących źródeł w sezonie zimowym.

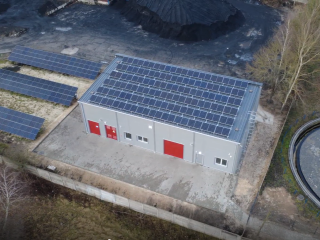

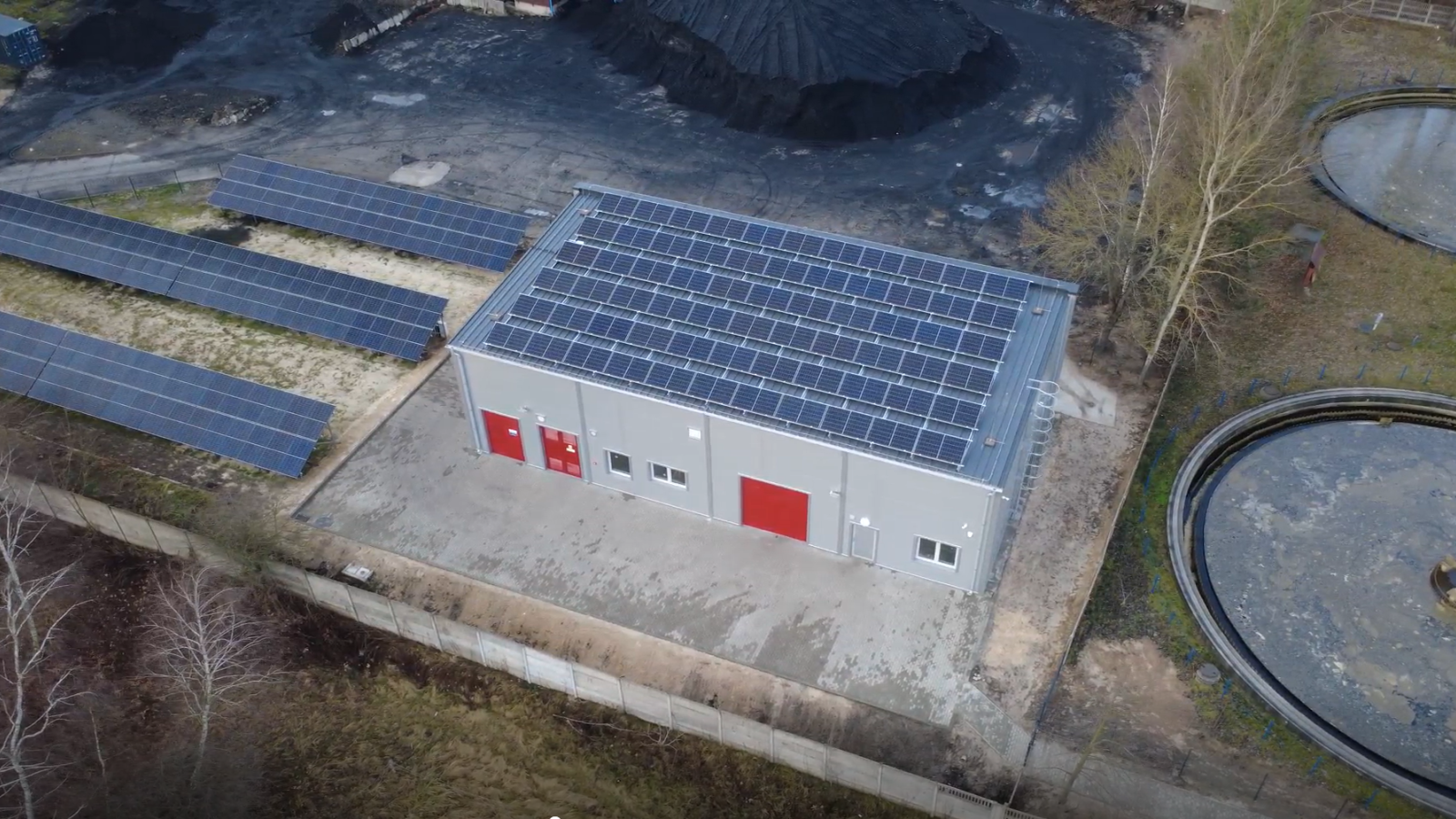

- Wykonano instalację fotowoltaiczną o mocy 190 kWe, która ma na celu wsparcie pracy pomp ciepła, szczególnie w miesiącach słonecznych.

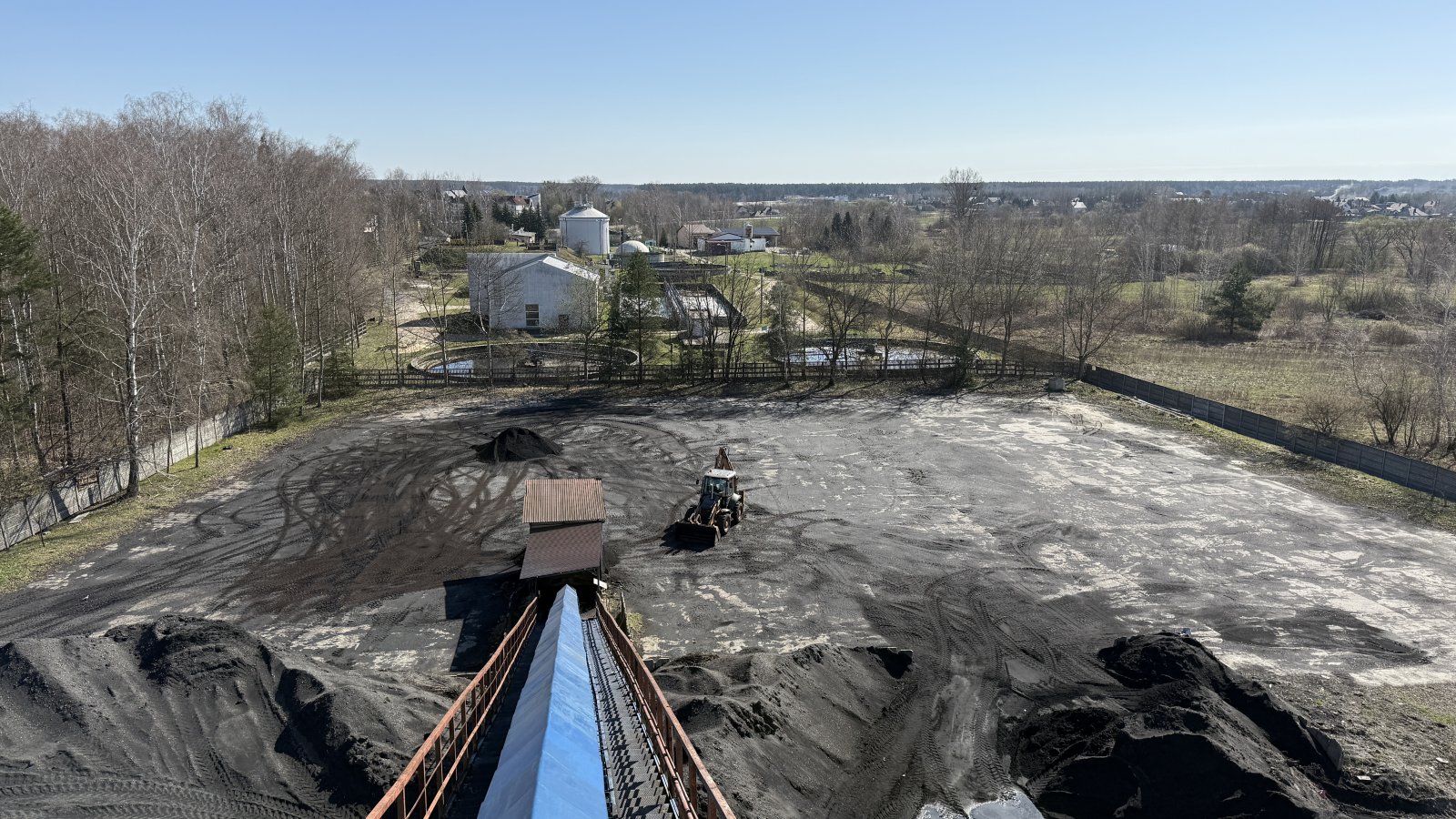

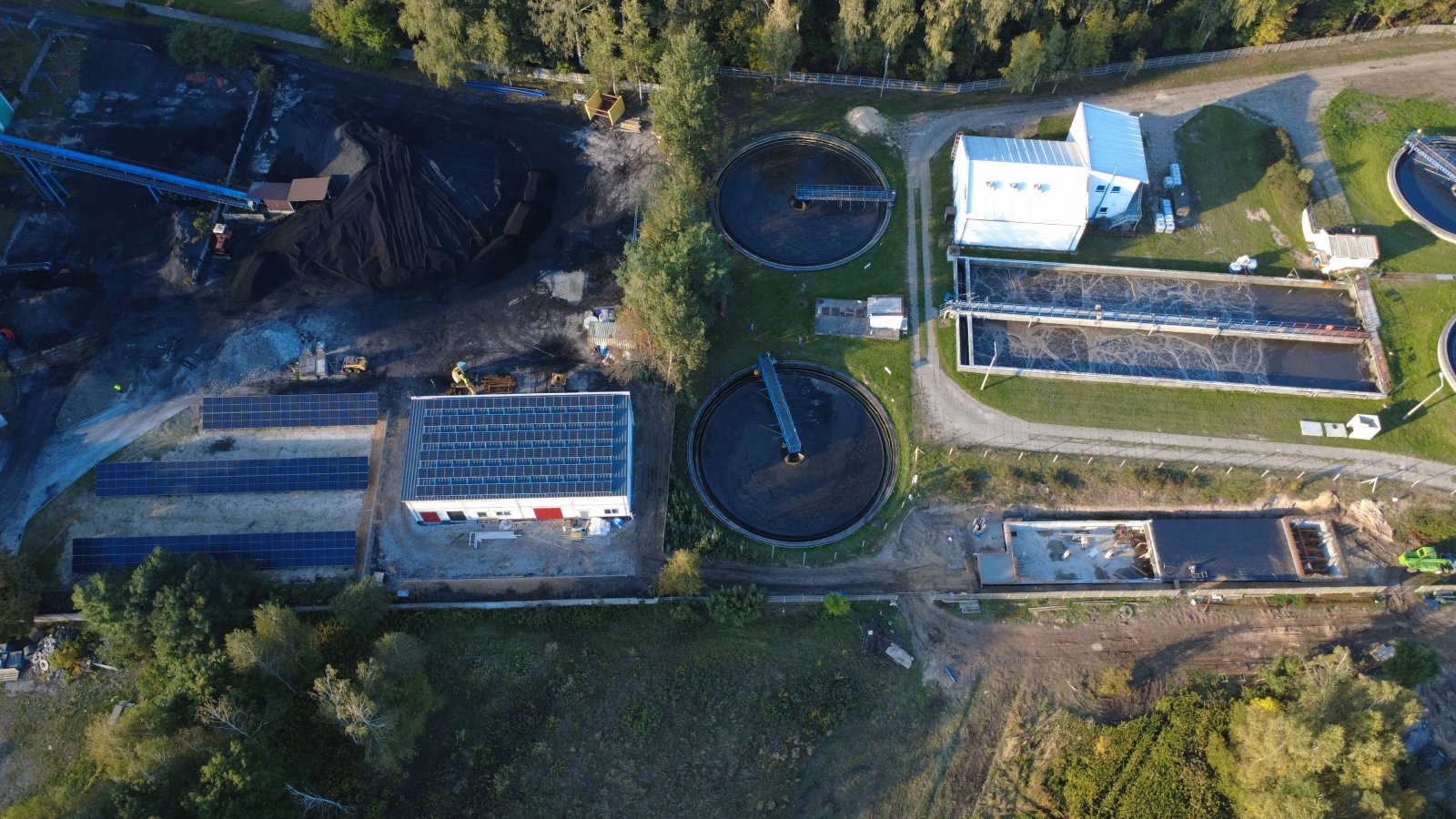

- Wybudowano zbiornik retencyjny zapewniający ciągłość i stabilność dostaw ścieków do układu pomp ciepła.
Dzięki temu rozwiązaniu BPEC Biłgoraj, ograniczy zużycie węgla, zwiększy udział odnawialnych źródeł energii i zmniejszy emisję CO₂, pyłów oraz tlenków siarki i azotu.
Biłgoraj będzie drugim miastem w Polsce, w którym powstała instalacja odzysku ciepła ze ścieków oczyszczonych na potrzeby sieci ciepłowniczej. Generalnym wykonawcą zadania jest firma Metrolog Sp. z o.o., która zrealizowała również pierwszą tego typu instalację w kraju – w miejscowości Szlachęcin.
Harmonogram realizacji – główne etapy
- Podpisanie umowy z Generalnym Wykonawcą: lipiec 2024
- Rozpoczęcie robót budowlanych: marzec 2024
- Zakończenie robót budowlanych: listopad 2025
- Przekazanie instalacji Zamawiającemu: styczeń 2026
Realizacja przebiegła w sprawnym tempie – od podpisania umowy do uruchomienia instalacji minęło zaledwie 18,5 miesiąca. To dowód na doskonałą organizację procesu i skuteczną współpracę wszystkich zaangażowanych stron.
